Tekort aan stroom staat komst zwembad Numansdorp in de weg

Redactie Hoeksch Nieuws
6 Min Read
Foto: Jeffrey Groeneweg.

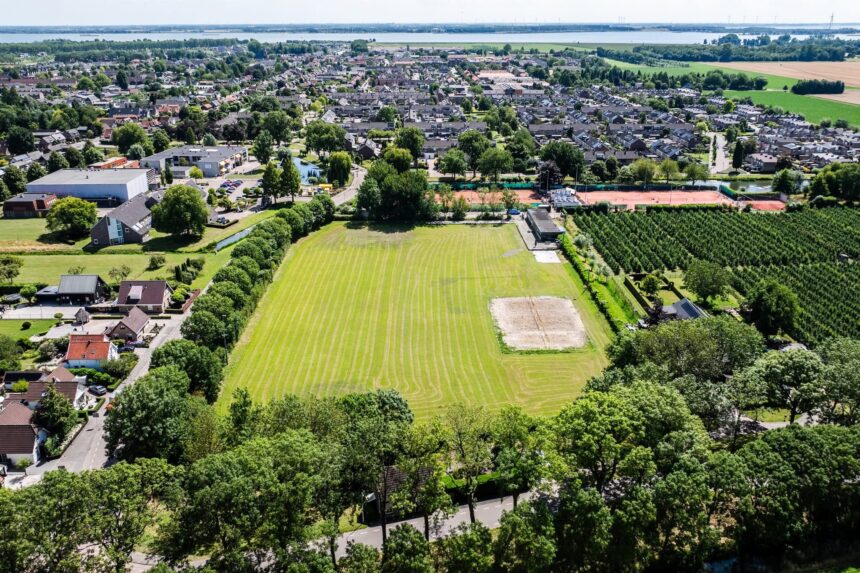

De realisatie van het nieuwe zwembad en het multi-sportterrein aan de Meestooflaan in Numansdorp staat onder druk door de netcongestie, de negatieve uitkomsten van het aanbestedingstraject en de gevolgen van realisatie van het zwembad voor de verkeersontsluiting in Numansdorp. Het college vraagt de raad met oog op deze ontwikkelingen om de huidige raadsopdracht te heroverwegen. Om Numansdorp leefbaar, bereikbaar en (verkeers)veilig te houden is het belangrijk om alle projecten die nu en in de toekomst in het dorp spelen in samenhang te bekijken. Het college heeft zowel de gemeenteraad als ook de betrokken clubs en verenigingen hierover geïnformeerd.

Het college is zich bewust dat dit een teleurstellend bericht is voor inwoners van de Hoeksche Waard en in het bijzonder Numansdorp, die al lange tijd wachten op een nieuw zwembad. Wethouder Hein Verbiest: “Dit is niet het nieuws dat ik graag wil brengen. Het was dan ook een moeilijk besluit om deze opdracht terug te leggen bij de raad. Immers met de betrokken (sport)verenigingen zijn we al een hele tijd in gesprek over de inrichting van het sportterrein en zwembad. In 2022 gaf de raad opdracht aan het college om het aanbestedingstraject te starten binnen meegegeven voorwaarden en budget. Helaas hebben de netcongestie en de mislukte aanbesteding tot gevolg dat we terug naar de raad moeten. Helaas betekent dit voor alle (water)sportliefhebbers en de leden van ZPC Numansdorp dat een definitief besluit over de ontwikkeling van het zwembad en multi-sportterrein op zich laat wachten. Wij willen graag eerst met de raad in gesprek over de meegegeven opdracht en de uitdagingen die we bij dit project zijn tegengekomen.”

Aanbesteding is niet gelukt

Na een zorgvuldig proces met de betrokken (sport)verenigingen en de gemeenteraad om te komen tot een programma van eisen voor het zwembad en het sportterrein, startte de gemeente het aanbestedingsproces. Helaas leverde de aanbesteding geen marktpartij op die het zwembad kan realiseren. De ingediende plannen pasten niet binnen het beschikbare budget of voldeden niet aan de gestelde eisen. Wij voerden oriënterende gesprekken met geïnteresseerde marktpartijen om te onderzoeken of we zo wel tot een geldige inschrijving konden komen, maar dat bleek binnen de meegegeven kaders helaas niet mogelijk.

Door netcongestie geen stroomvoorziening voor zwembad

De grootste uitdaging voor de bouw van een zwembad is dat door netcongestie het elektriciteitsnet geen ruimte heeft voor een nieuwe grootverbruikaansluiting. Netcongestie betekent dat het elektriciteitsnet vol is en nieuwe aansluitingen of uitbreidingen voor grootverbruikers op een wachtlijst komen. Zo’n aansluiting is voor de bouw van een zwembad wel nodig omdat een zwembad aanzienlijk veel stroom nodig heeft. Regionaal netbeheerder Stedin kondigde eerder netcongestie af in de Hoeksche Waard, waardoor nieuwe aanvragen voor een grootverbruikaansluiting voor energie op een wachtlijst komen. Dit geldt ook voor zwembaden. Met de netbeheerder is gekeken naar mogelijke alternatieve oplossingen voor de benodigde energievoorziening (bijvoorbeeld een buurtbatterij), maar Stedin heeft aangegeven dat dit niet haalbaar is. Wanneer er wel weer ruimte op het energienet beschikbaar is, hangt onder andere af van de oplevering van het nieuwe 150 kV-hoogspanningsstation in de Hoeksche Waard. De oplevering van dit station staat op de planning bij de netbeheerders TenneT en Stedin tussen 2031-2035.

Verkeersintensiteit centrale as Numansdorp

Om Numansdorp leefbaar en bereikbaar te houden verzocht de raad het college in 2022 ook om het aantal verkeersbewegingen op de centrale as, de Rijksstraatweg, de Burgemeester De Zeeuwstraat en de Voorstraat, met ten minste 30% te verminderen. Met de komst van woningen in onder andere de Torensteepolder veld D en de Roerdompsingel en de plannen voor de Bomenbuurt en de Molenpolder, gaat Numansdorp in de komende jaren groeien. Dit zorgt voor meer vervoersbewegingen op de al drukke centrale as en aansluitende wegen. Een zwembad aan de Meestooflaan zorgt eveneens voor extra verkeer op die wegen. Met wat de centrale as binnen de afspraken nog aankan aan verkeer, kunnen niet alle plannen gerealiseerd worden.

Heroverweging van de opdracht

Om het dorp leefbaar, (verkeers)veilig en bereikbaar te houden is het belangrijk alle projecten die nu spelen, maar ook in de toekomst gaan spelen in samenhang te bekijken. Nu meer bekend is over de gevolgen van netcongestie, de negatieve uitkomst van het aanbestedingstraject en de gevolgen van realisatie van het zwembad voor de verkeersontsluiting in Numansdorp, vraagt het college aan de raad om huidige raadsopdracht te heroverwegen. In de eerste helft van volgend jaar ontvangt de raad een overzicht van de opgaven in Numansdorp, onder andere op het gebied van verkeer, woningbouw en netcongestie. Op basis daarvan kan de raad afwegen welke mogelijkheden er zijn voor de ontwikkeling van een toekomstbestendig zwembad. Wethouder Verbiest: “Een zwembad bouwen we immers voor de komende 50 jaar en dat vraagt om een goed afgewogen besluit, met oog voor de uitdagingen van vandaag en in de toekomst.”
